Por Eng. Renato Castanho Savio Publicado em Atualizado em

Como comprar e montar laje treliça

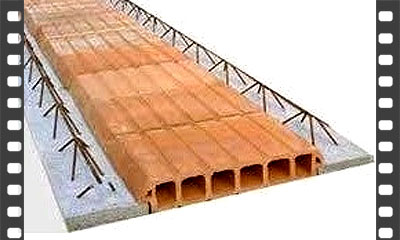

Laje treliça h=8cm com lajota cerâmica

A laje treliça é um sistema amplamente utilizado na construção civil, combinando praticidade de montagem e bom desempenho estrutural quando corretamente dimensionado. As vigotas chegam ao canteiro pré-fabricadas, o que agiliza a execução. Diferentemente de modelos convencionais com vigota de concreto em formato de T invertido, a vigota treliçada possui uma base de concreto, frequentemente com cerca de 3 cm de altura, na qual é incorporada uma armadura metálica treliçada com barras longitudinais e diagonais eletrossoldadas. Parte dessa armadura permanece exposta para integrar-se ao concreto lançado na obra.

Como funciona a laje treliçada

As vigotas são distribuídas paralelamente, com intereixos que podem ficar próximos de 40 cm, conforme o sistema fornecido. Entre elas são colocados elementos de enchimento, como lajotas cerâmicas, blocos de concreto ou EPS. Depois são posicionadas as armaduras complementares e executada a capa de concreto, formando o conjunto resistente previsto no projeto.

Em algumas configurações, a capa de concreto pode ter aproximadamente 3 a 4 cm. Essa é uma referência prática, não uma espessura válida para toda laje: a altura da capa, o concreto, a armadura e os detalhes de ligação devem seguir o projeto estrutural e as instruções do fornecedor.

A laje treliçada pode oferecer vantagens em vãos e carregamentos em comparação com determinados sistemas convencionais, especialmente pela possibilidade de detalhar armaduras complementares. Entretanto, a presença da treliça ou a altura total da laje, isoladamente, não comprova sua capacidade de carga. Devem ser considerados vão, apoios, espaçamento das vigotas, armaduras, concreto e cargas previstas.

Alturas H8, H12 e outras configurações

É comum encontrar sistemas identificados comercialmente como H8, H12, H16, H20 e H25. Em geral, configurações mais altas permitem estudar vãos e cargas maiores, mas o resultado depende do conjunto projetado. Não escolha uma laje apenas pela indicação H8 ou H12. Solicite ao fabricante a especificação completa e a documentação de dimensionamento.

Uma dúvida frequente é se a laje H12 pode receber paredes. Isso é possível em determinadas soluções, desde que a posição, o peso e a distribuição das cargas das paredes tenham sido previstos no cálculo. A indicação H12, por si só, não autoriza levantar alvenaria sobre a laje. Informe ao projetista qualquer parede, caixa d'água, equipamento pesado ou outra carga localizada antes de comprar as vigotas.

Lajotas cerâmicas, blocos de concreto e EPS

As lajotas cerâmicas são elementos de enchimento: ajudam a formar a geometria da laje e servem de suporte temporário à execução da capa, mas não devem ser consideradas elementos resistentes no dimensionamento usual da laje treliçada. Por serem frágeis, exigem cuidados no transporte e na montagem.

Os elementos de enchimento de concreto podem apresentar maior resistência a impactos de manuseio, porém geralmente acrescentam peso próprio ao sistema. Já os blocos de EPS para enchimento da laje são leves e facilitam a movimentação. O EPS não deve ser chamado de “isopor estrutural” nesse uso: a resistência da laje vem do sistema projetado de vigotas, armaduras e concreto, não do enchimento. Durante a concretagem, o EPS precisa estar adequadamente posicionado para evitar deslocamentos.

O desempenho térmico e acústico depende da composição completa da laje, das camadas adicionais e das condições de uso; não se deve atribuir desempenho universal a um material de enchimento isolado.

Como comprar a laje treliçada

Não compre a laje apenas pela metragem. Prepare um desenho ou croqui com os vãos, dimensões dos ambientes, posição das vigas e paredes de apoio e sentido previsto das vigotas. Informe também se a laje será de piso ou cobertura, qual será o uso dos ambientes e se haverá paredes sobre a laje, reservatórios, equipamentos ou outras cargas relevantes.

Na fase de orçamento, podem aparecer valores indicativos de sobrecarga, como 50, 150 ou 200 kgf/m², associados a determinadas condições comerciais de uso. Esses números servem apenas para iniciar a conversa com o fornecedor; não constituem cargas normativas universais nem substituem o levantamento dos carregamentos de projeto. As cargas permanentes, o revestimento, as paredes e outras ações precisam ser considerados separadamente conforme a situação.

Solicite ao fornecedor a relação de vigotas e enchimentos, as características do concreto da capa, o escoramento previsto e os reforços necessários. Confira se o orçamento contempla armadura positiva complementar (na região inferior, quando especificada), armadura negativa (junto aos apoios, quando especificada), armaduras transversais ou de distribuição e outros detalhes exigidos pelo cálculo.

Peça a identificação do profissional legalmente habilitado responsável pelo dimensionamento e a documentação de responsabilidade técnica aplicável. Confira se o fornecimento inclui apenas vigotas e enchimentos ou também armaduras complementares, transporte, montagem e escoramento. Isso evita diferenças inesperadas entre orçamentos.

Planejamento das instalações e dos reforços

A configuração treliçada pode facilitar o planejamento de eletrodutos e tubulações leves em regiões previstas no projeto. Entretanto, nenhuma passagem pode reduzir a espessura necessária da capa, cortar nervuras ou interferir nas vigotas e armaduras sem avaliação e detalhamento do projetista. Tubulações de maior diâmetro, aberturas e shafts precisam ser compatibilizados antes da concretagem.

Os reforços positivos, negativos e transversais devem ser definidos no projeto. A facilidade de acesso à armadura treliçada durante a montagem não autoriza acrescentar, deslocar ou retirar barras por iniciativa da equipe de obra.

Apoios, montagem e escoramento

As vigotas devem apoiar-se nas vigas ou paredes previstas no projeto, respeitando os comprimentos de apoio e os detalhes de ligação especificados. Antes de colocar os enchimentos, confira o sentido de montagem, os vãos, o alinhamento, o nivelamento e a estabilidade do conjunto.

O escoramento é uma etapa crítica de segurança. Deve ser executado conforme projeto e procedimento de montagem definidos por profissional legalmente habilitado, considerando peso das vigotas e enchimentos, concreto fresco, equipamentos, operários e cargas temporárias. Pontaletes, travamentos, bases e apoios precisam ser estáveis; não basta adotar um espaçamento genérico entre escoras ou confiar apenas na aparência das peças de madeira.

Não caminhe sobre lajotas cerâmicas, EPS ou outros elementos de enchimento que não foram projetados para circulação. Também não presuma que as vigotas isoladas sejam passarelas seguras. Utilize pranchas ou passarelas resistentes, firmemente apoiadas e previstas no procedimento de montagem, com as medidas de proteção contra quedas aplicáveis.

Conferências antes da concretagem

Faça uma inspeção cuidadosa: confira apoios, escoras, travamentos, armaduras complementares, espaçadores, cobrimentos, instalações embutidas e posição dos enchimentos. Retire cacos de lajotas, serragem, barro, poeira e outros resíduos que possam prejudicar a concretagem e a ligação entre os componentes.

Quando houver enchimento cerâmico absorvente, o umedecimento prévio pode ser necessário para evitar sucção excessiva da água do concreto, conforme o procedimento especificado. Não deixe água acumulada sobre a laje. Enchimentos de EPS exigem cuidados diferentes, especialmente contra deslocamentos durante o lançamento.

Lançamento do concreto e cura

O concreto da capa deve ter as características especificadas no projeto. Organize previamente a equipe, o transporte, os equipamentos e a sequência de lançamento. Evite descarregar grandes volumes de concreto concentrados em um único ponto, pois o acúmulo pode sobrecarregar o sistema provisório e provocar acidentes.

Distribua o concreto de maneira controlada, com adensamento compatível com a geometria e as armaduras, sem deslocar enchimentos nem comprometer os cobrimentos. Após o acabamento, realize a cura prevista para proteger o concreto contra perda prematura de umidade e fissuração.

Quando retirar as escoras?

Em pequenas obras, é comum ouvir referências de 14 a 21 dias para a retirada de escoras. Essa faixa pode servir apenas como exemplo de planejamento: o calendário, sozinho, não autoriza o desescoramento. A liberação depende da resistência efetivamente atingida pelo concreto, do vão, das cargas presentes, das condições de cura e da sequência de retirada definida pelo responsável técnico.

Retirar escoras antes do momento adequado ou mudar a sequência prevista pode causar deformações, fissuras e até colapso. Também é necessário avaliar o escoramento ou reescoramento dos pavimentos inferiores quando houver concretagens sucessivas.


Observações adicionais

  • O custo varia conforme a região, o fabricante, o vão, o tipo de enchimento, os reforços e os serviços incluídos no fornecimento.
  • O sentido das vigotas, os apoios, as armaduras complementares e a capa de concreto devem seguir o projeto estrutural.
  • Paredes, reservatórios e equipamentos sobre a laje precisam ser informados antes da compra e considerados no dimensionamento.
  • Não caminhe sobre lajotas, EPS ou outros enchimentos; utilize acessos seguros previstos no procedimento de montagem.
  • Confira escoramento, limpeza, instalações e armaduras antes da concretagem e evite concentrar concreto fresco em um ponto.
  • A retirada das escoras depende da avaliação técnica e da resistência atingida, não apenas do número de dias transcorridos.
  • Exija documentação de projeto e responsabilidade técnica pertinente ao dimensionamento e à execução. Desconfie de fornecedores que oferecem a mesma configuração de laje para qualquer vão ou utilização.
Referências Técnicas (5)

Artigos relacionados

Precisa estimar custos?

Este artigo está relacionado aos serviços da Calculadora de Obra listados abaixo. Clique em um deles e preencha a quantidade para ver a estimativa de custos, lista de compras e ferramentas necessárias:

Ver todos os artigos técnicos • Pesquisar outra dúvida • Fórum da Construção
