Como montar o cronograma da obra?
Prever o futuro de uma obra é difícil, principalmente quando os serviços acontecem sob sol e chuva. Mas, com planejamento, é possível organizar cada etapa, estimar prazos e desenhar um cronograma de barras com o mouse.
Construir envolve dezenas de serviços, centenas de materiais e profissionais de diferentes especialidades. Algumas atividades precisam terminar antes que outras comecem; outras podem acontecer simultaneamente. Organizar tudo isso apenas na memória, ou em anotações espalhadas pelo canteiro, é um convite para atrasos e desperdícios.
É justamente para resolver esse problema que existe o cronograma de obras. E você não precisa construir um edifício de vinte andares para se beneficiar dessa ferramenta. Uma pequena reforma ou residência também pode ser planejada com bastante eficiência.
O que é um cronograma de obras?
O cronograma é um planejamento que organiza os serviços de uma construção ao longo do tempo, indicando quando cada atividade deverá começar, quanto tempo deverá durar e quando estará concluída.
Imagine que você pretende construir uma residência. Antes de levantar as paredes, será necessário executar as fundações e parte da estrutura. Antes de instalar os pisos, diversas instalações hidráulicas e elétricas precisam estar concluídas. E não faz sentido contratar o marceneiro para instalar as portas quando a obra ainda está executando o reboco.
O cronograma coloca essas atividades em uma sequência lógica, permitindo visualizar o desenvolvimento da construção desde os serviços preliminares até a entrega das chaves.
É importante entender que cronograma não é uma promessa de que tudo acontecerá exatamente nas datas previstas. É uma ferramenta de planejamento e controle, que precisa ser acompanhada e atualizada durante a execução.
Para que serve um cronograma?
A primeira finalidade é organizar o trabalho, mas seus benefícios vão muito além de saber quando uma parede será construída.
- Compra de materiais: permite programar a aquisição de blocos, cimento, aço, revestimentos e outros produtos antes do início de cada serviço, evitando tanto a falta de materiais quanto estoques desnecessários.
- Programação das entregas: ajuda a definir quando os produtos precisam estar disponíveis no canteiro, considerando prazos de fabricação, transporte e eventuais atrasos dos fornecedores.
- Contratação de profissionais: permite combinar antecipadamente a presença de carpinteiros, armadores, encanadores, eletricistas, pintores, marceneiros e empreiteiros especializados.
- Planejamento financeiro: distribui as necessidades de desembolso ao longo da construção, permitindo avaliar se haverá recursos suficientes para manter o ritmo previsto.
- Dimensionamento das equipes: ajuda a definir quantos trabalhadores serão necessários para executar determinado serviço dentro do prazo desejado.
- Identificação de atrasos: permite reconhecer atividades que estão demorando mais que o previsto e avaliar suas consequências sobre as etapas seguintes.
Um exemplo simples: se o cronograma indica que a instalação das portas começará em 15 de setembro, você poderá negociar antecipadamente a compra das folhas, batentes, dobradiças e fechaduras, além de programar a equipe para instalação. Descobrir no dia 15 que as portas possuem prazo de fabricação de 45 dias, certamente será um problema.
O que é um gráfico de Gantt?
Uma das formas mais conhecidas de apresentar um cronograma é o gráfico de Gantt, desenvolvido a partir dos trabalhos do engenheiro Henry Gantt no início do século XX.
Seu funcionamento é simples: os serviços aparecem em linhas horizontais, enquanto o calendário aparece na parte superior. Cada atividade é representada por uma barra que começa na data prevista para seu início e termina na data programada para sua conclusão.
Uma barra curta representa um serviço rápido. Uma barra longa representa uma atividade de maior duração. Quando duas barras ocupam o mesmo período, significa que os serviços foram programados para acontecer simultaneamente.
Essa representação permite enxergar rapidamente o andamento geral da obra, identificar períodos de maior concentração de atividades e perceber possíveis conflitos entre equipes.
Uma das grandes vantagens do gráfico de Gantt é transformar dezenas de datas e informações em um desenho fácil de entender
Quanto tempo demora cada serviço?
Esta é uma das perguntas mais difíceis para quem está construindo pela primeira vez. A duração depende da quantidade de trabalho, produtividade dos operários, tamanho da equipe, equipamentos e características da obra.

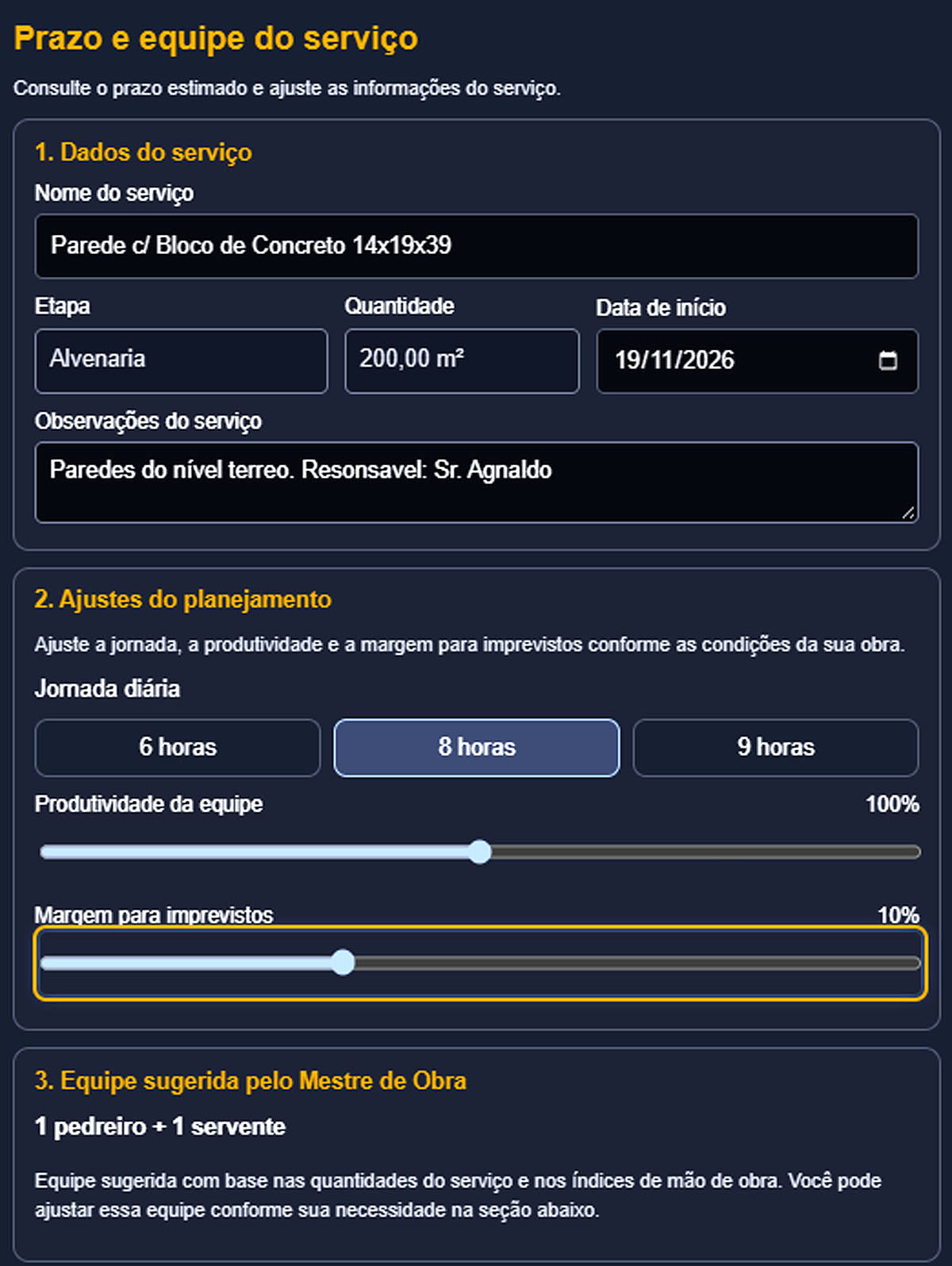

Imagine que precisamos construir 200 m² de paredes. Se a equipe é formada por um pedreiro e um ajudante, eles executam em média 10 m² por dia, portanto, serão necessários 20 dias de trabalho. E se utilizarmos duas equipes semelhantes trabalhando em frentes independentes, a produção poderá chegar a 20 m² por dia, reduzindo teoricamente o prazo para 10 dias.
Entretanto, dobrar a equipe nem sempre reduz o prazo pela metade. Em ambientes pequenos, os trabalhadores podem atrapalhar uns aos outros; também pode faltar espaço para armazenar blocos, preparar argamassa ou movimentar materiais.
As horas de mão de obra utilizadas nas composições de custos ajudam a estimar a duração dos serviços. Basta somar a quantidade de homens-hora necessária e comparar com a quantidade de profissionais disponíveis. Por exemplo, orcei pela calculadora a execução de 200m² de parede com bloco de concreto e verifico que são necessárias 190 horas de pedreiro e 190 horas de ajudante. Isto significa que, com uma equipe de 1 pedreiro + 1 servente a parede será construída em 190 horas, ou 23,75 dias = 190 horas / 8 horas diárias.
Nem todos os serviços precisam esperar os anteriores
Um cronograma eficiente não é simplesmente uma lista em que um serviço começa depois que o anterior terminou completamente. Em um sobrado, por exemplo, enquanto a equipe executa a estrutura do pavimento superior, pode ser possível iniciar a alvenaria do térreo.
Da mesma forma, os encanadores podem trabalhar em uma região da obra enquanto os eletricistas executam instalações em outro ambiente. Em edifícios com vários pavimentos, essa sobreposição é ainda mais comum.
Essa técnica permite reduzir o prazo total da obra, mas exige planejamento e coordenação das equipes de trabalho. Não adianta programar pintores e pedreiros para trabalhar simultaneamente no mesmo cômodo, a poeira produzida por um serviço vai estragar o acabamento do outro.
Como montar o cronograma da sua obra?
O primeiro passo é relacionar os serviços necessários. Depois, organize essas atividades na ordem em que deverão ser executadas. Algumas possuem dependências obrigatórias; outras admitem sobreposição. Em seguida, defina a data de início e estime a duração de cada serviço, considerando as quantidades e equipes disponíveis.
Não é necessário tentar acertar todas as datas na primeira versão. O importante é construir um planejamento inicial coerente, que possa ser ajustado à medida que você conhece melhor os prazos de fornecedores, empreiteiros e trabalhadores.
Convém discutir o planejamento com os encarregados e responsáveis pelas diferentes equipes. O profissional que executará determinado serviço pode identificar dificuldades que não foram consideradas na estimativa inicial.

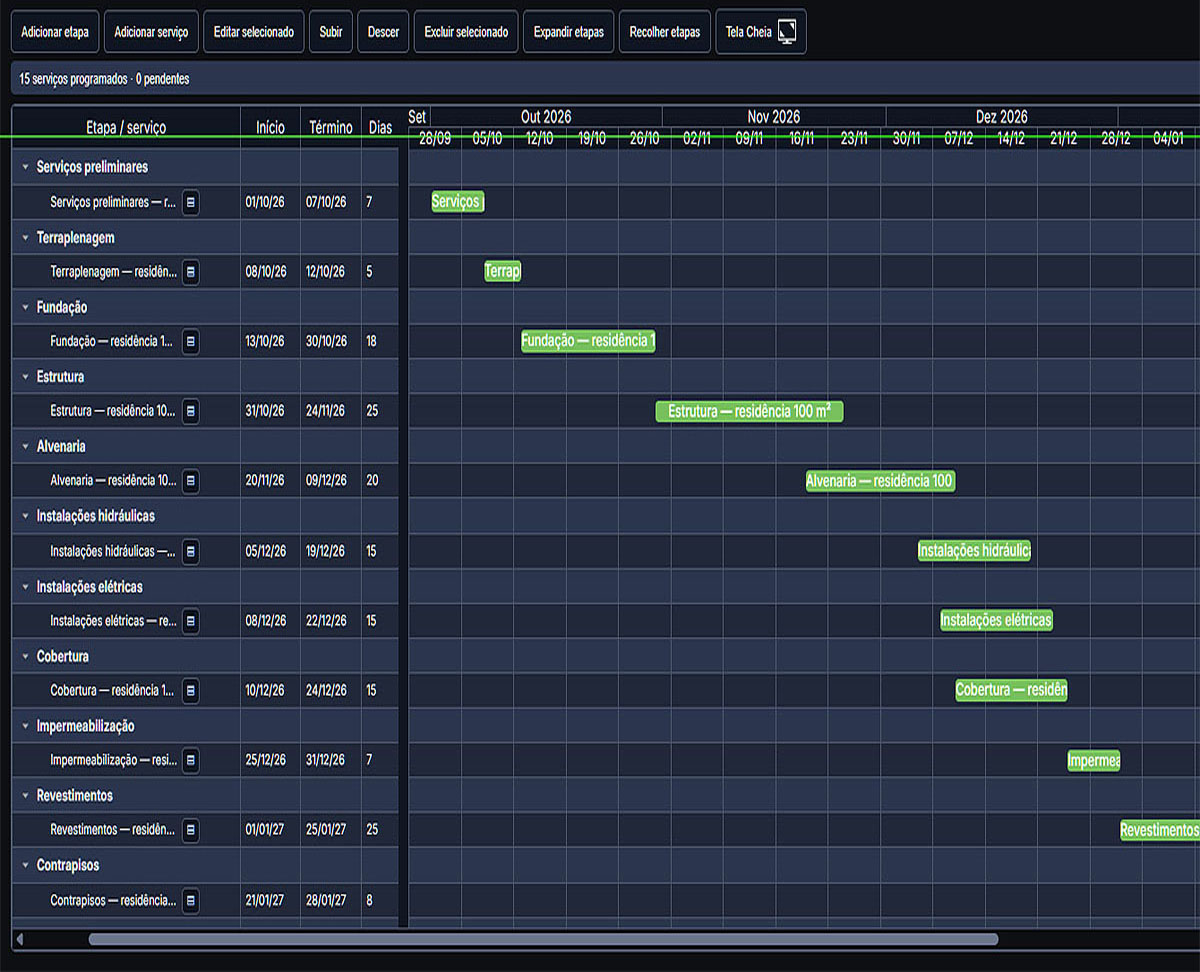

Conheça o Cronograma de Obras do Mestre de Obra
Para facilitar todo esse trabalho, o Mestre de Obra disponibiliza uma ferramenta online de cronograma, integrada ao ambiente Minha Obra da plataforma e as calculadoras.
A proposta é permitir que o usuário organize os serviços de sua construção e visualize sua programação em um gráfico de barras, sem precisar dominar programas complexos de gerenciamento de projetos.
Você pode trabalhar com os serviços da obra, suas datas de início, durações e equipes, organizando as informações em uma representação visual que facilita compreender quando cada atividade deverá acontecer.
O cronograma pode ser utilizado tanto por quem está planejando a primeira residência quanto por profissionais que desejam organizar melhor as atividades da obra. As ferramentas permitem inclusão e edição de etapas, serviços, deslocamento das barras com o mouse, ferramentas que auxiliam no dimensionamento de equipes e avisos quando algo pode estar incorreto.
A ferramenta permite importar todos os serviços que foram orçados pelas calculadoras com apenas um clique do mouse, e voce tem a opção de manter o cronograma sincronizado com o orçamento da obra - alterou o serviço ou a quantidade, o cronograma é atualizado automaticamente - muito prático e simples de usar.
O objetivo não é substituir a experiência de um engenheiro, mas colocar uma ferramenta de planejamento ao alcance de quem precisa organizar a construção e acompanhar seus prazos.
Cronograma com IA: uma ajuda para começar
Uma das facilidades propostas pelo Mestre de Obra é a preparação de um cronograma preliminar a partir dos serviços orçados pelas calculadoras, utilizando regras de planejamento e dependências entre atividades - esta funcionalidade estará disponivel em breve.
Depois de gerar a versão preliminar de seu cronograma, revise o dimensionamento das equipes de trabalho, ajuste as datas de inicio e fim arrastando as barras de serviço com o mouse, estudando eventuais sobreposições. Lembre-se: o planejamento precisa representar as condições de sua obra e o projeto a ser executado.
Uma atividade pode precisar começar mais tarde porque o material ainda não estará disponível. Outra poderá ser antecipada porque existe uma equipe livre. Também é possível avaliar se aumentar a quantidade de trabalhadores permitirá reduzir o prazo de determinada etapa.
Use o campo observações de cada serviço
Além das datas de inicio e fim, as barras do cronograma no Menstre de Obrea permitem incluir observações, um recurso útil para registrar detalhes específicos de cada serviço. Por exemplo, você pode anotar o nome do encarregado ou empreiteiro responsável, telefone de contato, valor da tarefa etc.
Também vale registrar observações como “aguardar entrega das esquadrias”, “executar após aprovação da impermeabilização” ou “confirmar disponibilidade da equipe com quinze dias de antecedência”. Essas pequenas anotações tornam o cronograma muito mais útil no dia a dia e ajudam a evitar que informações importantes fiquem espalhadas entre mensagens no celular, papéis sobre a mesa e conversas no canteiro.
Imprevistos fazem parte da construção
Grande parte dos serviços de construção civil acontece ao ar livre, sujeita à chuva, vento, calor e outras condições que interferem diretamente na produtividade. Também podem ocorrer atrasos de fornecedores, falta de trabalhadores, problemas com equipamentos, alterações de projeto e empreiteiros que não comparecem na data combinada.
Serviços de terraplenagem, fundações, concretagem e revestimentos externos, por exemplo, são bastante sensíveis às condições climáticas. Já atividades internas, como instalação de portas, pintura em ambientes protegidos e montagem de determinados equipamentos, podem apresentar menor dependência do clima.
Por isso, um bom planejamento deve considerar margens razoáveis para imprevistos, para que alguns dias de chuva ou falta de operários não comprometa o seu planejamento. Pensando nisto, o cronograma do Mestre de Obra permite configurar margens de imprevistos separadamente para cada serviço.
Tenha sempre um plano B
Construtores experientes sabem que um planejamento eficiente não consiste apenas em estabelecer o que deverá acontecer quando tudo correr bem. Também é importante pensar antecipadamente no que fazer quando algo não sair conforme o previsto.
Imagine que sua equipe esteja executando revestimentos externos e a previsão indique uma semana inteira de chuva. Manter os operários parados durante cinco dias pode representar um custo considerável, principalmente quando são funcionários contratados diretamente pelo construtor ou proprietário.
Uma alternativa seria antecipar serviços internos que já possuam condições de execução, como revestimentos de paredes, execução de pisos, montagem de instalações etc.
Mas esse "jogo de ciuntura" precisa ser planejado. Nem sempre um pedreiro especializado em revestimento externo terá habilidade para executar outros serviços. É necessario também, providenciar os materiais e ferramentas para executar o plano B.

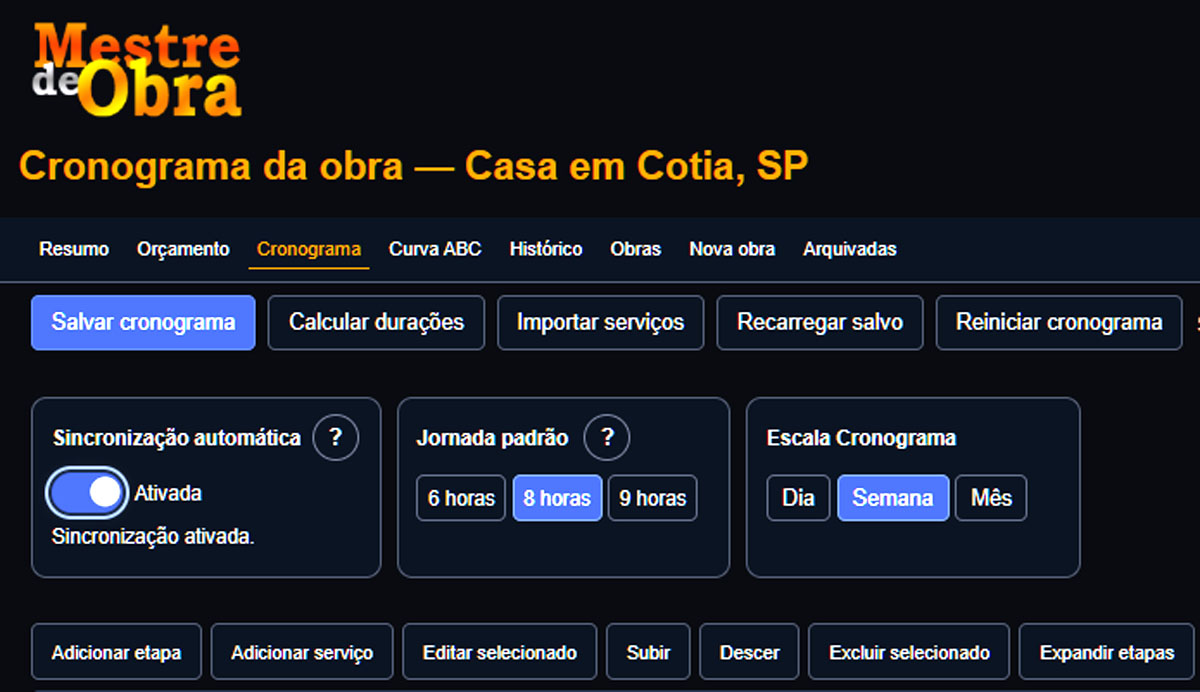

Use o cronograma junto com o orçamento
O planejamento de prazos fica muito mais útil quando é desenvolvido em conjunto com o orçamento. As quantidades calculadas para cada serviço ajudam a estimar a mão de obra necessária, enquanto os custos permitem avaliar a distribuição dos desembolsos ao longo da construção.
Se você pretende acelerar determinada etapa contratando mais trabalhadores, precisará verificar não apenas a redução do prazo, mas também o impacto sobre as despesas daquele período.
Da mesma forma, uma obra com recursos financeiros limitados pode precisar distribuir determinados serviços ao longo de mais meses, evitando concentrar compras e pagamentos em um intervalo muito curto.
As calculadoras do Mestre de Obra ajudam a estimar quantidades de materiais, mão de obra e custos. O cronograma complementa esse trabalho, acrescentando a dimensão do tempo ao planejamento.
Resumo
- O cronograma organiza os serviços da obra ao longo do tempo, indicando datas de início, duração e conclusão.
- Ajuda a programar compras, entregas de materiais, contratação de profissionais e utilização de equipamentos.
- Permite adequar o ritmo da construção à disponibilidade financeira do proprietário.
- O gráfico de Gantt representa os serviços por barras horizontais distribuídas ao longo de um calendário.
- As quantidades de serviços e horas de mão de obra ajudam a estimar a duração das atividades.
- Aumentar a equipe pode reduzir o prazo, mas a produtividade nem sempre cresce proporcionalmente ao número de trabalhadores.
- Alguns serviços podem ser executados simultaneamente, desde que existam condições técnicas, espaço e segurança.
- O cronograma preliminar do Mestre de Obra ajuda a organizar os serviços e suas dependências.
- Revise as datas, durações e equipes para adaptar o planejamento às características da sua construção.
- Considere imprevistos como chuvas, atrasos de fornecedores, falta de materiais e problemas com equipes.
- Prepare alternativas para manter os trabalhadores produtivos quando determinada atividade não puder ser executada.
- Um bom cronograma deve ser claro, realista e compreensível para todos os envolvidos.
- Converse com encarregados e empreiteiros antes de considerar os prazos definitivos.
- Utilize o cronograma em conjunto com o orçamento para planejar também compras e desembolsos.
Construir envolve organizar pessoas, materiais, equipamentos e dinheiro ao longo de muitos meses. Sem planejamento, pequenas falhas de coordenação podem provocar atrasos, equipes paradas, compras emergenciais e despesas desnecessárias. Um cronograma bem elaborado ajuda a antecipar esses problemas e permite acompanhar a construção com muito mais organização.
